Почему выгодно купить у нас?

Сконвертируем
(перебросим) любую смету из одной сметной программы в другую, из более ранней версии в позднюю, в любые форматы и базы.
Наши консультанты на связи.
Круглосуточно. Всегда.
Оплата, удобная Вам — безналичный
расчет или оплата по факту.

Закрытый клуб экспертов

Подайте заявку на вступление в наш Клуб сметчиков. Вы будете получать рассылку с новостями сметного дела, советами экспертов. Мы не пишем об этом на сайте, этого не найти в свободном доступе: скидки, акции, специальные условия сотрудничества «только для своих» и прочая не афишируемая информация.
Хотите рассчитать стоимость программы?

Рассчитайте точную стоимость подходящей вам сметной программы прямо сейчас
Рассчитать

Составление сметы ресурсным методом

Настройка программы Smeta.RU

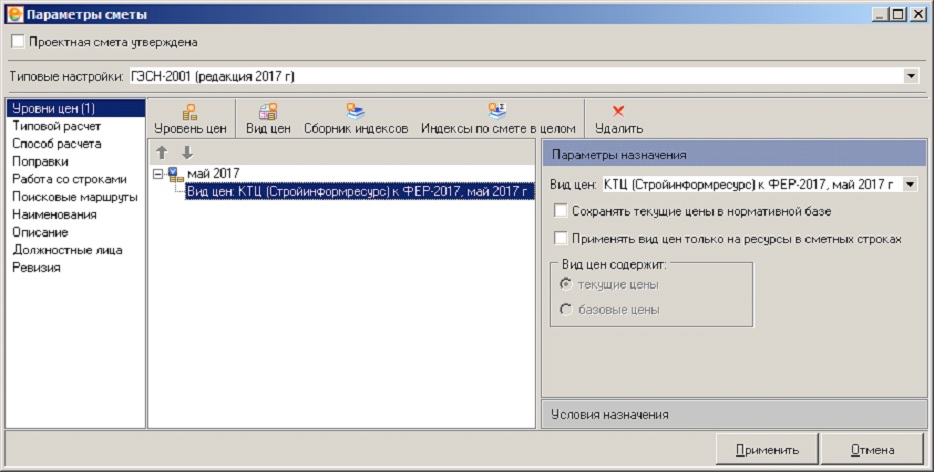

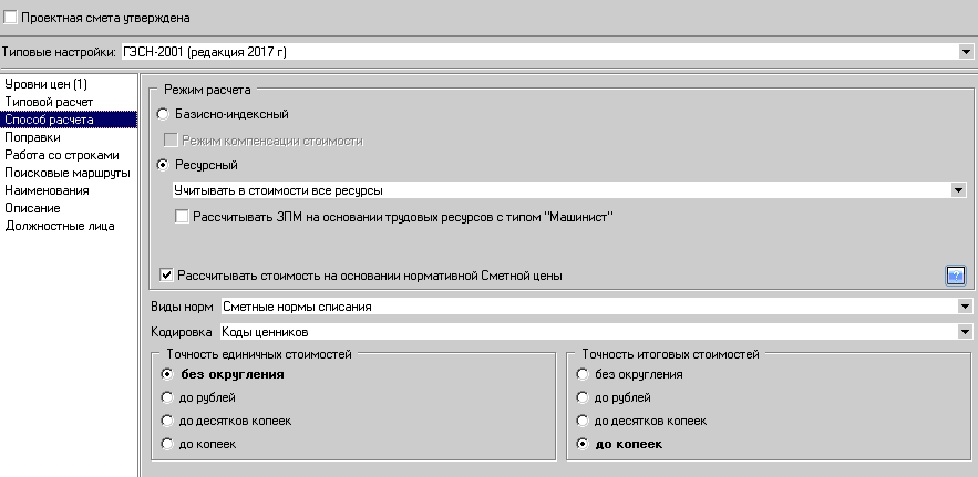

Настройка Сметы.ру на ресурсный метод – это самое простое, из того, что нам предстоит. Достаточно выбрать в параметрах готовую типовую настройку ГЭСН-2001 (обычно именно по ГЭСНам составляют смету ресурсным способом). Убедитесь, что «Режим расчета» установлен в «Ресурсный» и «Учитывать в стоимости все ресурсы». Ну и поисковые маршруты, естественно, должны быть ГЭСНовские.

Типовые настройки

Формирование набора работ

На этом этапе нет ничего особенного. Добавляем расценки, проставляем объемы, вносим поправки, итоги.

Замена ресурсов

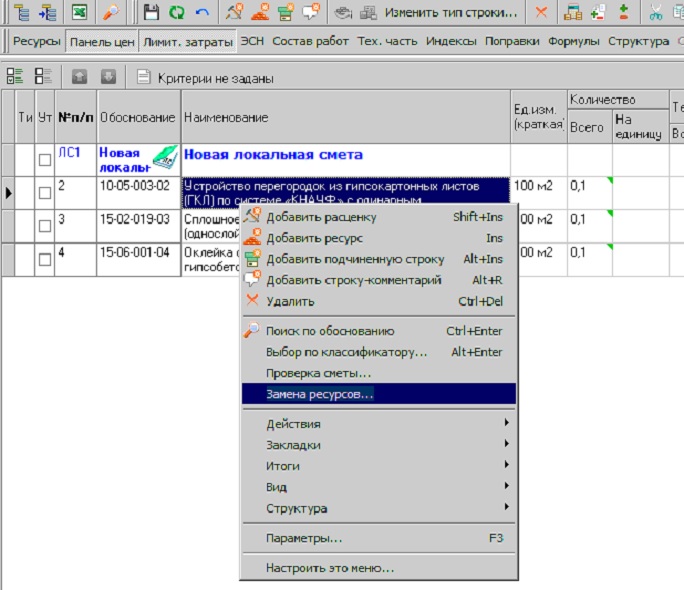

Замена ресурсов при ресурсном методе состоит из двух этапов: Добавление и замена материалов. На этом этапе нужно уточнить материальные ресурсы, неучтенные в расценке и заменить учтенные (если необходимо). Для этого вызываем контекстное меню и выбираем пункт «Замена ресурсов»

Замена ресурсов

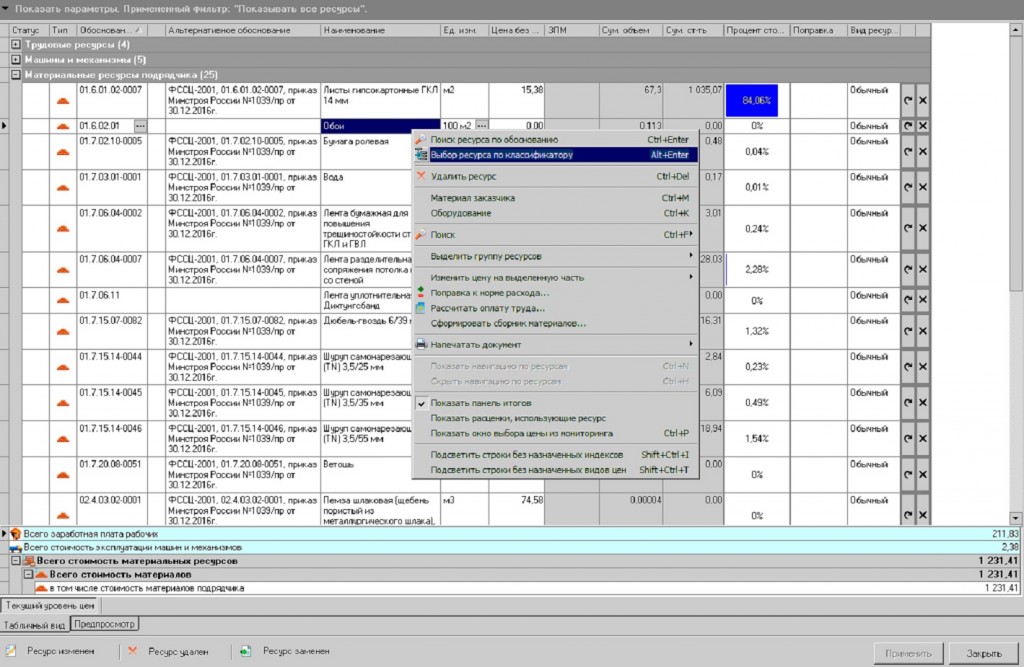

В открывшемся окне будут указаны все ресурсы, содержащиеся в смете. Сами ресурсы разделены по группам: трудовые ресурсы, машины и механизмы, материальные ресурсы подрядчика, материальные ресурсы заказчика, оборудование подрядчика, оборудование заказчика.

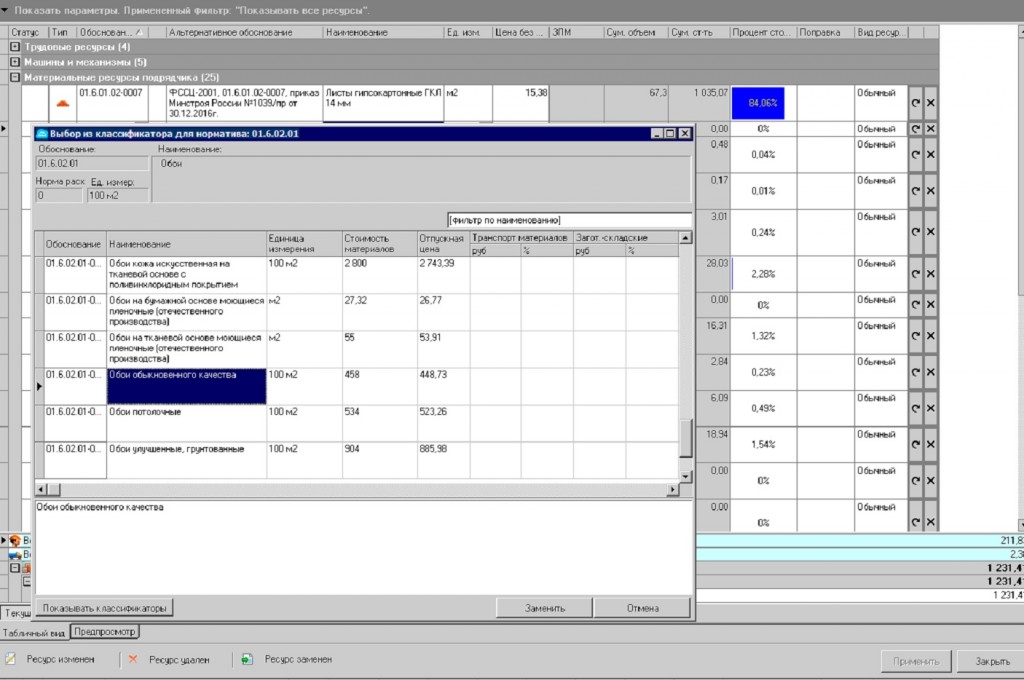

Раскрываем группу «Материальные ресурсы подрядчика», становимся на материал, который необходимо заменить, открываем контекстное меню и выбираем пункт «Выбор ресурса по классификатору». Для выбора марки материала из группового кода выбираем пункт «Выбор ресурса по классификатору» или «Поиск по обоснованию».

Материальные ресурсы подрядчика

В открывшемся окошке классификатора выбираем подходящий материал и нажимаем кнопку «Заменить». Материал заменится. Повторяем эти действия на остальных ресурсах.

Выбираем подходящий материал

Занесение цен. Теперь, когда у нас есть полный список необходимых ресурсов, необходимо задать для них цены. Это можно сделать разными способами:

  • В параметрах объекта

    Параметры обьекта

    указать электронный справочник, содержащий каталог текущих цен, например, КТЦ Стройинформресурса для небюджетного финансирования

  • указать электронный справочник, содержащий каталог текущих цен, из ФГИС ЦС (ожидается поставка после 15.12.17) для бюджетного финансирования
  • в окне замены ресурсов ввести значение стоимости, обоснование, единицу измерения вручную.

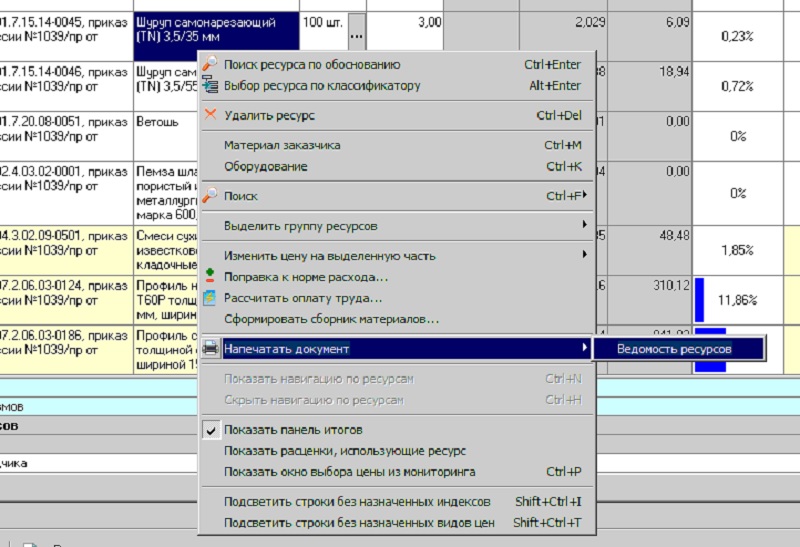

После того, как все материалы уточнены и для них заданы цены, можно сформировать «Ведомость потребности в ресурсах»

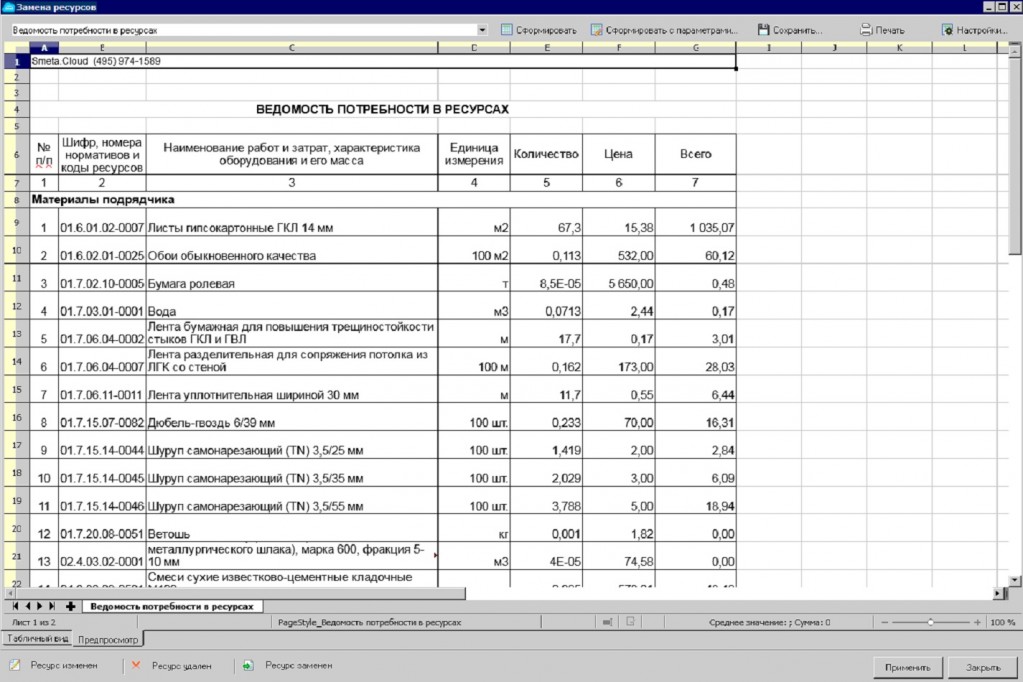

Ведомость потребности в ресурсах

Вот так она будет выглядеть:

Ведомость потребности в ресурсах

Печать сметы, форма экспорта в Эксель

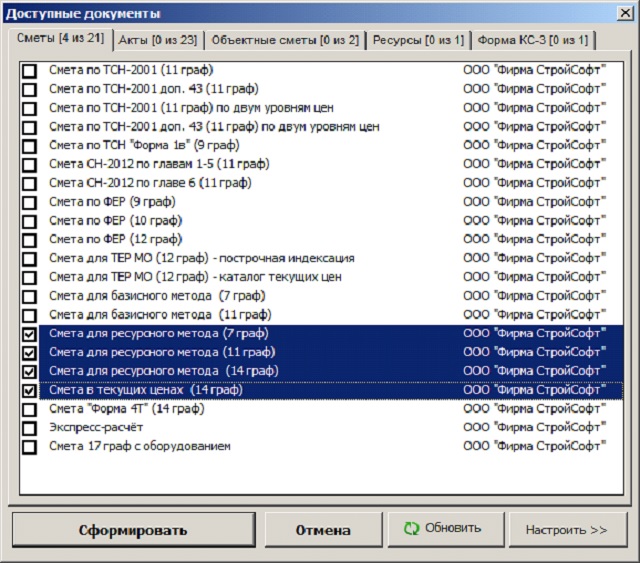

После того, как смета составлена, можно выводить ее на печать. Экспортируйте смету в Эксель, или воспользуйтесь вкладкой «Предпросмотр».Для смет, составленных ресурсным методом подходят шаблоны, предусматривающие ресурсов расценки и полной ведомости ресурсов.

Печать сметы, форма экспорта в Эксель

Печать сметы, форма экспорта в Эксель

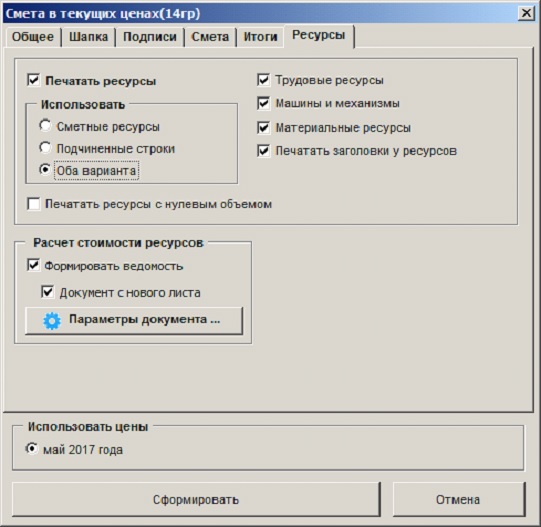

После формирования документа получится примерно такой результат:

Печать сметы, форма экспорта в Эксель


Составление сметы ресурсным методом
